  初夏时节,科右中旗电力建设热潮澎湃。近日,记者来到布敦化变电站10千伏配出施工现场和高力板岗楼台区改造现场看到,施工人员正紧张有序地开展高空作业。驾驶吊车吊装电线杆、卸线、拆除、安装、接线,各环节衔接流畅,安全措施落实到位。

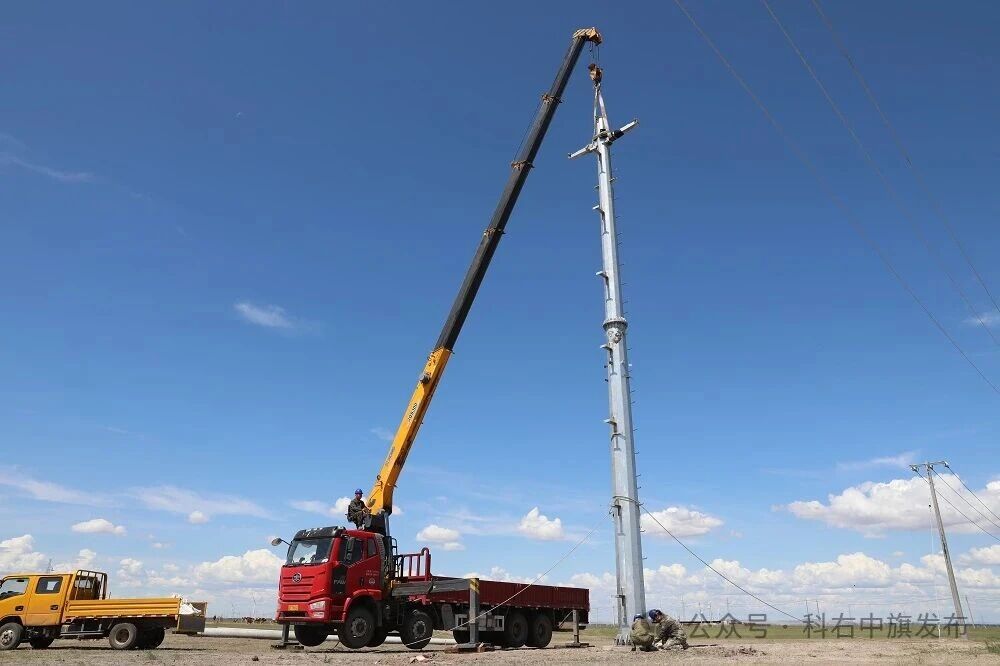

  工人驾驶吊车吊装电线。

  “布敦化10kV配出工程在今年2月开工,共新建5条线路,计划新建线路53公里左右,目前杆塔组立完成90%以上,导线架设完成70%以上,在6月底按照中旗供电公司要求要对其中的2条线路进行投运,目前我们正在进行收尾消缺,要在6月底让线路具备送电条件,在8月份完成该项目所有建设任务。”豪发建设有限公司负责人尚兴龙说。

  为保障民生用电安全稳定,连日来,国网科右中旗供电公司聚焦农牧区电网薄弱环节,扎实推进农网改造工程,通过更换金具及附件、改造线路等作业,全面优化供电架构,提升线路防灾抗灾能力,为广大农牧民生活生产用电提供坚实的电力保障。

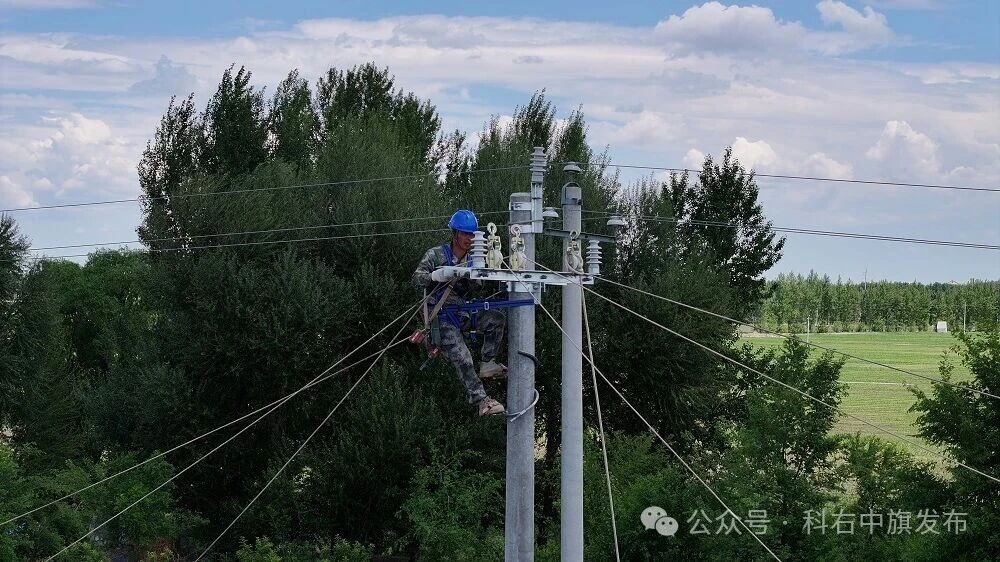

  工人正在安装金具。

  施工过程中,安全监督人员全程值守,对电杆埋深、导线弧垂等关键指标逐一核查,从严把控施工全流程合规标准,全力保障工程高标准、高效率、零隐患有序推进。

  据了解,2026年科右中旗农网工程共计投资7040万元。共计组立电杆4748基,新建及改造10千伏线路143.83公里,低压线路93.23公里,配变49台,总容量9700千伏安。安装户表2335户,惠及全部苏木镇。

    国网科右中旗供电公司发展建设与物资部党支部书记兼副主任杨帆说:“公司将以此次开工为契机,严格落实工程建设标准,严把安全质量关,按里程碑计划挂图作战,确保项目按期高质量完工。同时,公司将持续践行‘人民电业为人民的宗旨,以更优质的供电服务、更完善的电网架构,为科右中旗乡村振兴、产业发展和经济发展贡献更大力量。”

  作为当地重点民生工程,此次农配电网改造升级项目的启动,不仅能进一步优化农村电网结构、破解群众急难愁盼的用电难题,更将为科右中旗巩固拓展脱贫攻坚成果、稳步推进乡村振兴注入强劲电力动能,为县域经济社会高质量发展保驾护航。
